高平项目建设快报

来源:发布时间:2019-11-21 10:57:02浏览:86

1116日,由我司全资子公司湖北农谷能源建设有限公司承建的高平生物质热电联产工程项目传来捷报,经过项目经理部和各参建单位协同作战,在建设单位、外聘专家及各方见证下,工程核心设备汽轮机一次扣缸成功。汽轮机扣缸的成功实现,标志着项目即将进入主厂房动力设备及管道安装的高峰阶段,为项目下一个节点汽轮机冲转打下良好基础

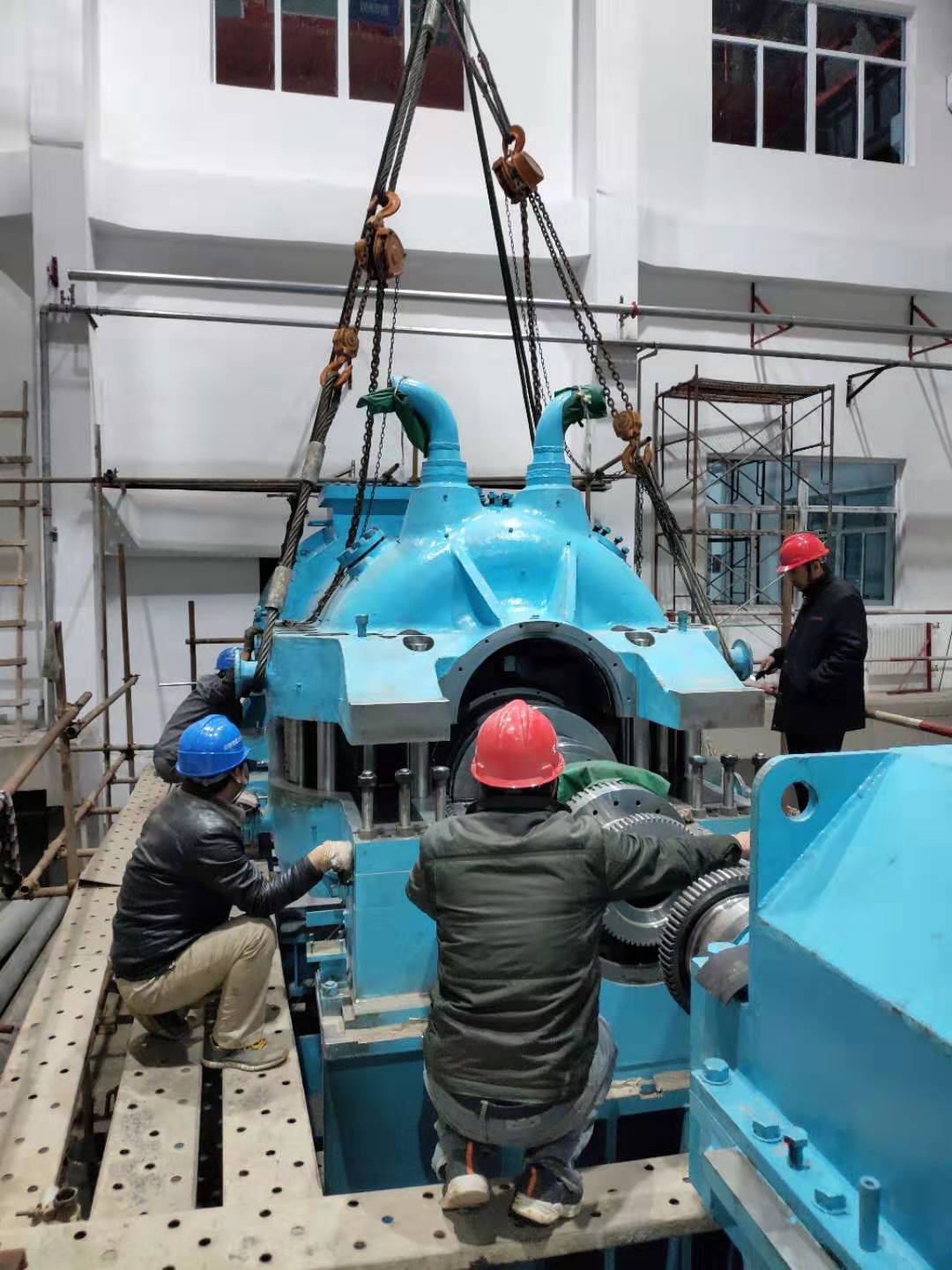

图片1:汽机大盖扣缸中

汽轮机扣缸工作是汽轮机设备安装中最重要、最复杂的工序。根据扣缸方案,施工单位专业人员依次完成缸体清理、转子吊入、热紧螺栓及加固等各项工序,顺利实现汽机扣盖一次成功,为项目后续设备的安装及机组单体调试、分系统调试及整组启动创造了有利条件,也为项目年底前全面建成及并网发电奠定了坚实的基础。

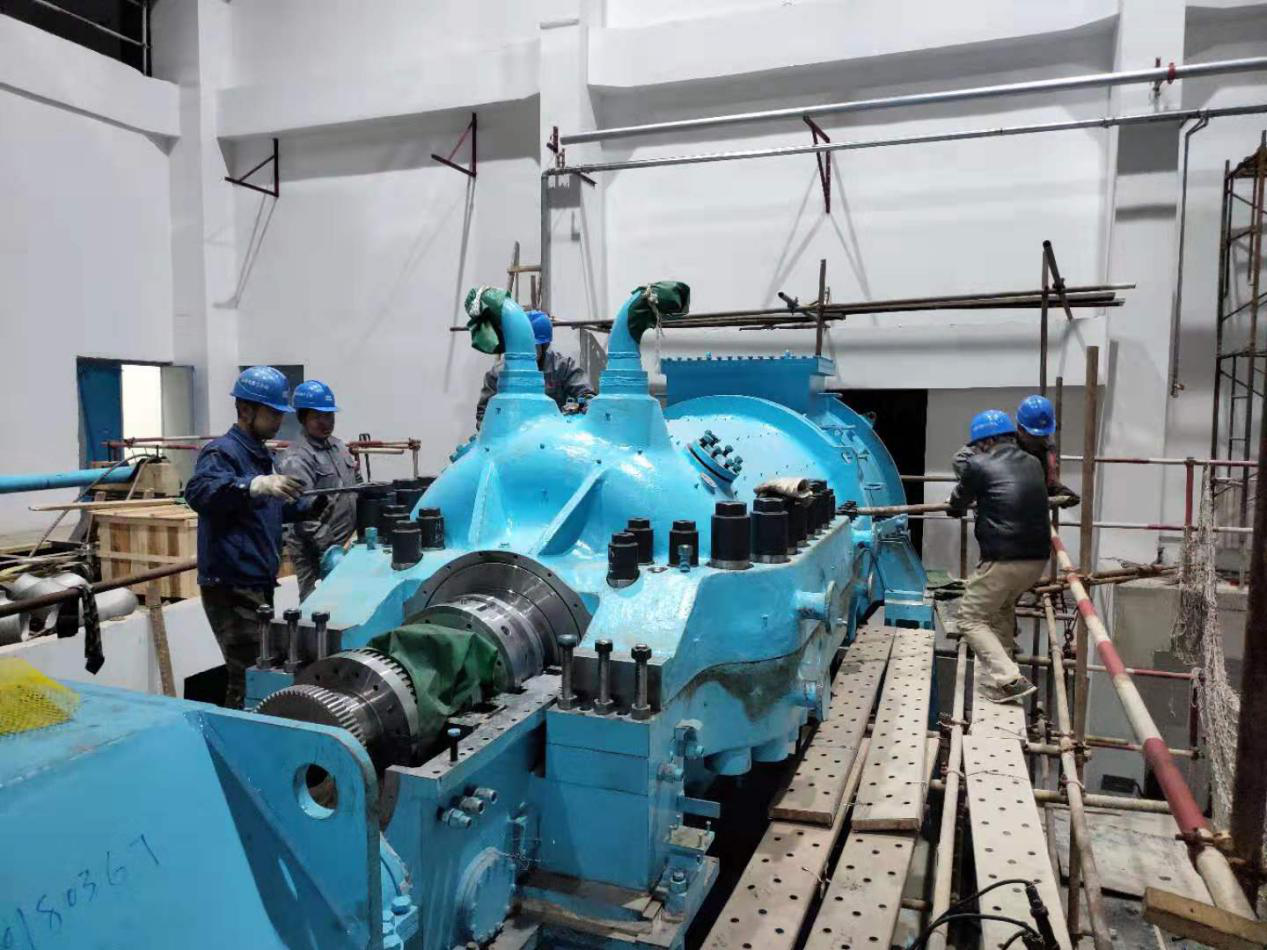

图片2:扣缸成功后,螺栓加固中

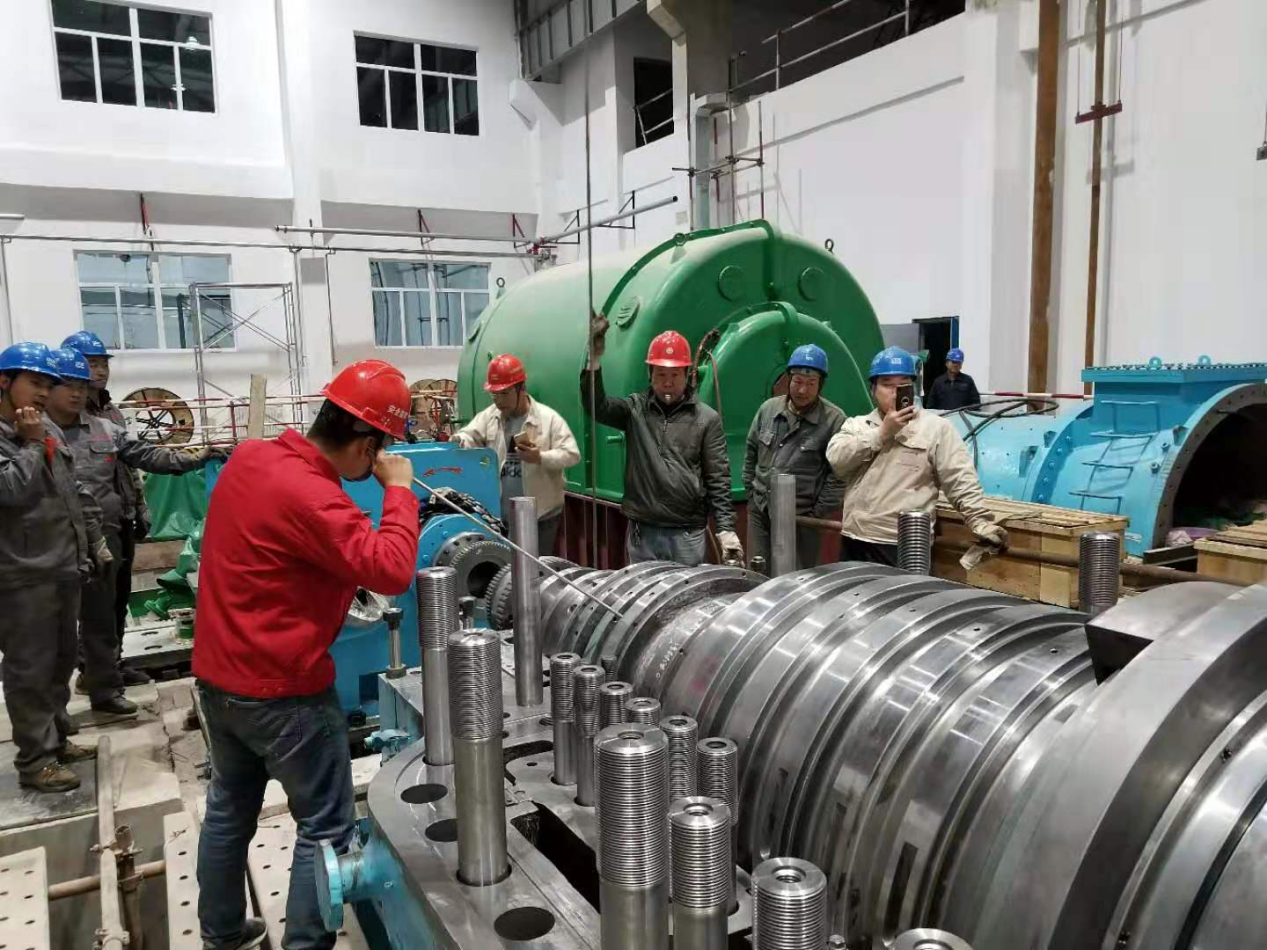

图片3:汽机转子落缸测试中
